新闻中心
News Center
更新时间:2025-12-21
点击次数: ,运维环境“先天严苛”——常年受大风侵袭,池水中盐雾浓度高、湿度大,设备腐蚀严重,故障率远高于陆地电站。
针对发电量长期达不到预期的“堵点”问题,今年年初,运维团队对设备腐蚀、支架松动、逆变器启机难等“老大难”问题制定一系列解决方案。
运维团队通过优化逆变器容配比、全面检测更换直流缆、设备承包到人、推行早勤分组启机、实施发电量挂钩考核五项措施,系统破解难题,将“被动处置”转为“主动预防”。
针对设备腐蚀、支架松动等问题,运维人员开展现场集中整治,累计排查处理组串故障46处,更换直流缆等组件52块,对6万余处支架螺栓进行全面紧固,故障率从13%降至1%。

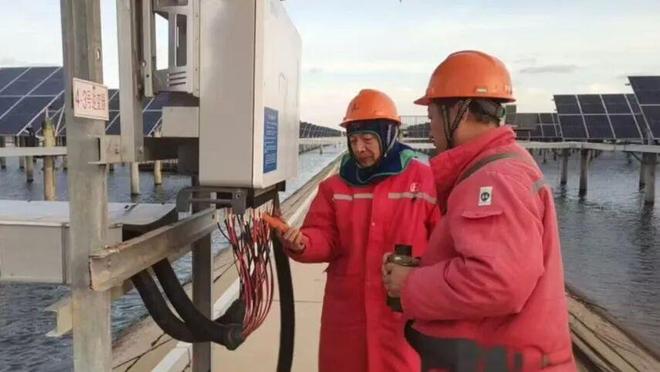

池水中盐雾浓度高、湿度大,造成逆变器起机难等问题,运维人员推行 “早勤保障机制”,坚持8点前全部启机。
